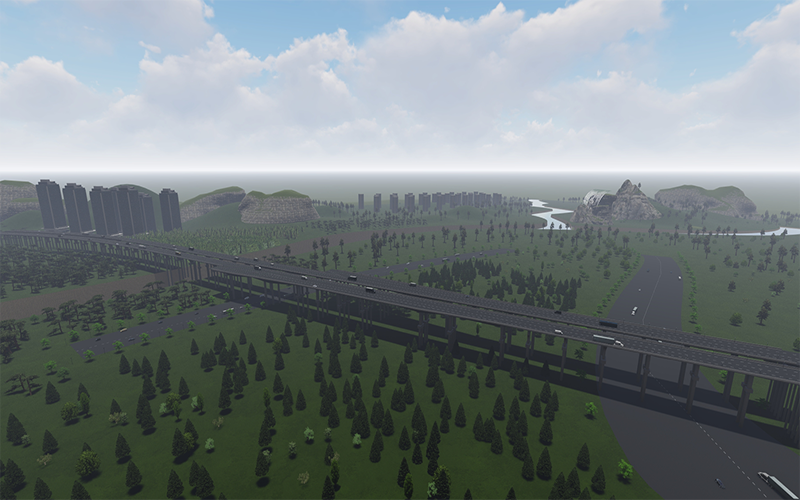

八爪鱼大桥

团队介绍:

我们是模型做不完队,来自于南阳师范学院,由郑文豫和任秔怿两位老师指导,团队成员中:朱洪帝负责团队协作、lumion渲染、Dynamo程序编制、PPT制作;范里鹏负责BIM+物联网应用、桥梁建模、模型轻量化;李嘉康负责PPT制作、施工模拟及进度管理、视频制作;王攀负责钢筋碰撞、进度管理及安全管理、BIM+VR应用;刘浩负责场布应用、三维出图、地形创建。


项目介绍:

八爪鱼大桥呈南北走向,全长1.66km,桥宽36.5m,双向八车道设计,设计车速80km/h。本项目为大型综合市政工程涉及专业多,交叉施工难度大,桥梁工程景观要求高,异型构件多且项目工期短,河道导改及水上平台施工紧凑。


应用点1:


本项目利用鲁班场布软件模拟施工现场的布置安排,在三维BIM模型中合理安排了项目部、生活区、钢筋加工区、材料堆放区等施工场地模型,并进行施工场地优化布置,使场地布置更加直观,节省更多的人力物力,更大程度的节约施工成本。


应用点2:


应用iworks编制进度计划进行施工模拟,解决施工安排、工作面穿插的核心问题,最终达到缩短工期、技术方案决策的目的;通过My Luban手机端创建协作,对现场情况进行记录上传,不同的问题可以反馈给相关部门,责令相关责任人及时整改,电脑端形成整改问题库,建设质量安全管理体系。


应用点3:


利用Dynamo中的节点连接创建程序,读取在Excel中的表格信息和参数化族的坐标信息、尺寸信息、分部分项信息等,可实现一键生成桩基、一键生成盖梁、一键生成系梁、一键生成桥墩等构件,一键自动生成Revit真实模型。


应用点4:


利用Civil 3d建立三维地形曲面,生成实体地质构造,可以清晰的掌握工程地质情况,提前对有关工程地质问题提出合理解决方案。 进行工程所在地地面高程分析,对前期施工场地布置以及桥梁架设方面具有重要的参考价值;进行工程所在地地面坡度分析,并结合地质情况,对于求解斜坡桥基承载力的一般表达式,以及对坡度桥基的设计具有一定的指导意义;进行工程所在地地面方向分析,能够对桥梁工程及周边环境进行掌握。


应用点5:


本工程实施过程中,项目小组选取关键部位钢筋模型,利用Navisworks进行碰撞检验,发现多处“错、漏、碰、缺”问题,分析其出现的原因。若为建模偏差,则修改模型;若为设计疏漏,则记录并提交给设计单位。
