团队介绍:
本团队来自郑州商学院,名称为砼心筑梦,团队由指导老师段怡慧、王丹带领。队长陈强同学负责钢筋建模及应用点分析,质量安全协同管理,ppt制作等工作,队员裴扬义同学负责土建建模及应用点分析,成本分析,进度控制等工作,蔡宜良同学负责安装模型建模及应用点分析,智能避让,三维剖切等工作。所有成员积极认真,合作愉快,是一支有活力的团队。
项目介绍:
本项目位于深圳市宝安区新桥街道,南环路北侧,规划丰安路东侧,总用地面积8959.75平方米。地上由8栋裙房,建筑面积14183.58平方米,8栋1单元99.45米高的高层塔楼,建筑面积14250平方米。总建筑面积28433平方米。耐火等级均为一级,结构类型为框架剪力墙结构。
应用点1:
施工场地布置:通过鲁班场布软件在项目开工前进行合理的场地规划,确定拟建建筑范围,项目所需的各种临建,并规划好所需材料的堆放位置,最后通过三维漫游功能检查场地布置的合理性。
应用点2:
成本控制:通过鲁班土建、鲁班钢筋将算好的工程量输出tozj格式导入鲁班造价软件中,再进行清单列项以及定额组价将各定额基价进行调节及组合得到项目所需的直接工程费,再根据项目需要确定措施项目费及其他项目费,并在此基础上确定规费和税金有利与在项目开工前确定成本进行成本控制。
应用点3:

土建、钢筋专业施工段的划分:由于本工程裙楼部分面积较大,工人工作面太广,通过鲁班软件的施工段划分功能将裙楼划分为A区和B区使其所容纳的劳动力人数和机械台数能够满足合理劳动组织的要求,以保证相应的专业工作队再施工段之间组织有节奏、连续 、均衡的流水施工。
应用点4:

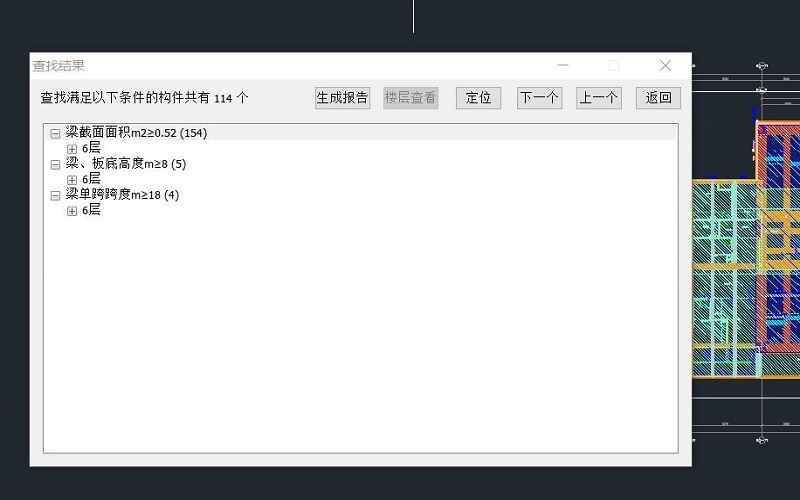

高大支模应用:本工程第六层处于裙楼和塔楼的转换层,对构件的截面尺寸和跨度要求很大,大大增加了施工难度,在鲁班土建中可以运用高大支模功能进行有条件查找和精准定位,方便技术负责人组织相关人员结合工程实际,编制高大支模支撑系统的专项施工方案。
应用点5:

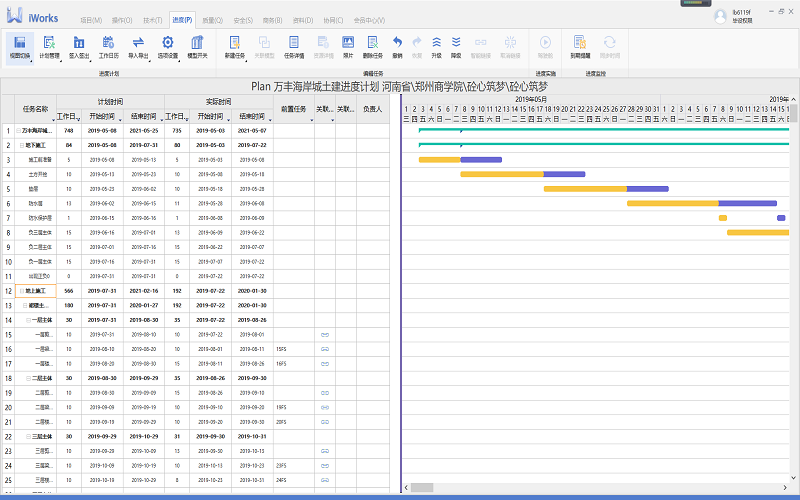

进度控制:通过鲁班i works编制进度计划确定各种资源的进场时间以及各个工序的作业时间,同时,计划编制时也考虑到各种风险的存在,使进度具有一定弹性,并和现场实际进度做对比,看看是否存在进度偏差,进度控制时可利用这些弹性,缩短工作持续时间,或改变工作之间的搭接关系,确保项目工期目标的实现。
