深圳市美术馆新馆及第二图书馆

团队介绍:

团队的组成与分工:指导老师是单胜峰老师和陈高老师,指导我们比赛的进 度以及帮我们解决一些比赛过程中遇到的问题。队长陈思思,主要负责组内分工安排以及建暖通专业模型,做日照分析,土建成本控制和视频制作。组员冯刚负责建筑专业模型、场地布置、碰撞检查、孔洞预留、模型渲染以及虚拟漫游。陈惠婷负责给排水专业模型,资料管理,安全管理以及制作ppt的工作。胡红成负责电气专业模型,5D 排砖, 三维剖切,编制进度计划以及制作PDF文件的工作,吴莹负责结构专业模型、钢筋节点优化,室外风环境模拟,建筑模型3D打印工作,经过老师的尽心指导与组内团结合作一起完成了接下来的展示作品。

项目介绍:

本工程位于广东省深圳市,深圳市地处华南沿海,属于亚热带海洋性气候。本项目“深圳市美术馆新馆,深圳第二图书馆”项目用地面积39804.03平方米,建筑容积率≤2.16,建筑覆盖率≤50%,建筑高度≤50米,规定建筑面积:85876平方米。项目设计由美术馆和图书馆两部分组成,在同一用地内建设,建筑设计按一栋建筑两个子项考虑,两馆建筑地下部分为整体连通地下室,地上一层局部相连接。美术馆与图书馆地上各六层,分别为美术馆各类展厅,图书馆各类综合阅览,展示,及各自的公共交流与活动空间,内部办公等配套功能,地下共3层,包括各自地下车库及配套设备用房,另含美术馆典藏馆及备展技术用房,图书馆书库等。

应用点1:

在有限的场地内布置相对较多的堆场以供使用,并对其进行合理的规整区域划分,设备进场的路径放置以及生活区域和施工区域的划分。 在大门处新增一个防疫隔离区,保证施工场地复工复产建筑工人,项目管理人员的安全性,合理预防疫情。

应用点2:

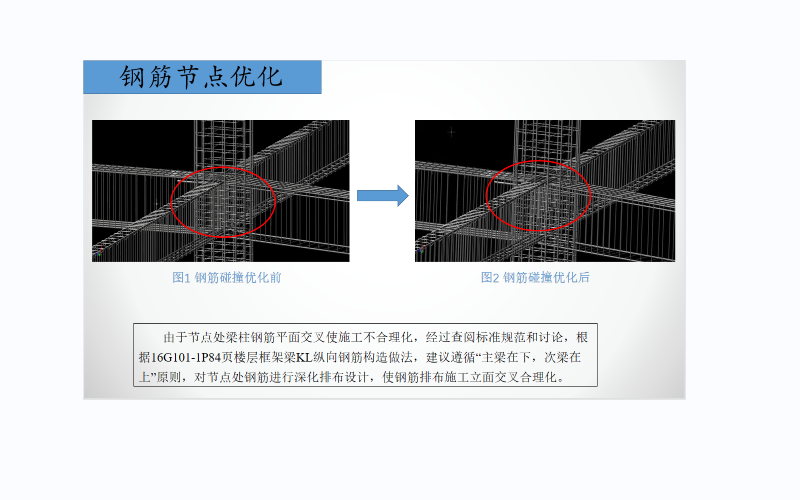

由于节点处梁柱钢筋平面交叉使施工不合理化,经过查阅标准规范和讨论,根据16G101-1P84页楼层框架梁KL纵向钢筋构造做法,建议遵循“主梁在下,次梁在上”原则,对节点处钢筋进行深化排布设计,使钢筋排布施工立面交叉合理化。

应用点3:

本项目编制进度计划时将图书馆与美术馆划分为两个单位工程进行平行施工。在单个施工段中进行流水施工,保证施工处于连续均衡的状态。

应用点4:

我们利用Luban iWorks对各专业之间进行碰撞检查功能检查出碰撞点12862个,生成碰撞文件,并利用模型反查功能定位到相应位置,进行修改将碰撞及设计缺陷消化在设计阶段。

应用点5:

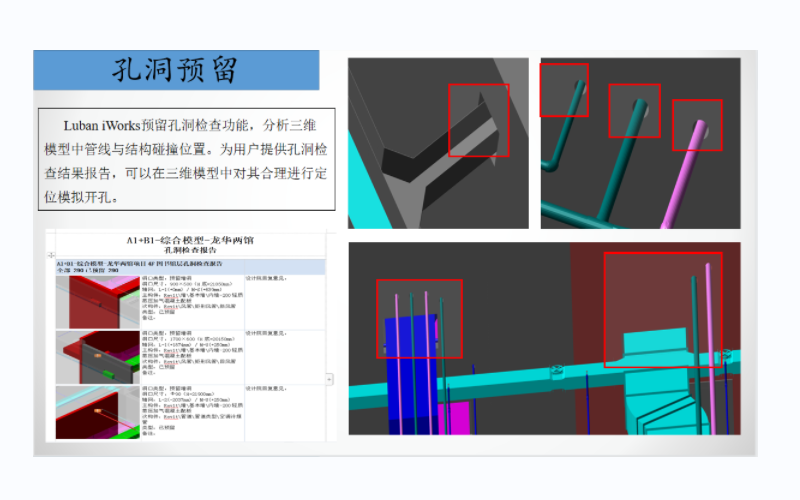

Luban iWorks预留孔洞检查功能,分析三维模型中管线与结构碰撞位置。为用户提供孔洞检查结果报告,可以在三维模型中对其合理进行定位模拟开孔。
