缔造者
指导老师:封声凤
指导老师:罗金连
队长:黄惠莹
队员:廖敏澜
队员:黄智华
队员:隆建震
队员:何彬源
团队介绍:
我们来自广西省贺州学院,由5名队员组成,团队分工如下: 黄惠莹负责:鲁班Explorer、鲁班Plan; 何彬源负责:鲁班土建、鲁班造价; 黄智华负责:鲁班钢筋、PPT制作、视频制作。 隆建震负责:鲁班节点、鲁班场布。 廖敏澜负责:鲁班安装、鲁班Govern。
项目介绍:

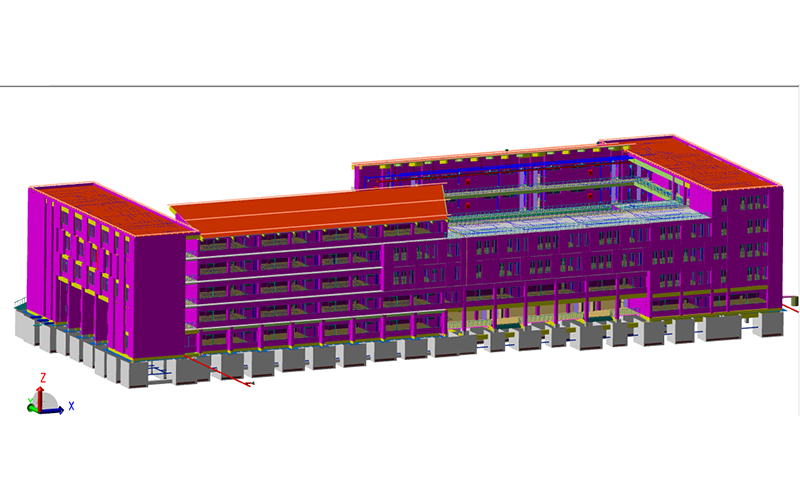

本工程位于安徽省黄山市黄山学院内,为教学实验楼,属于多层民用建筑,钢筋混凝土框架结构,地上5层,总建筑面积13139平方米,建筑高度22.1米.
应用点1:

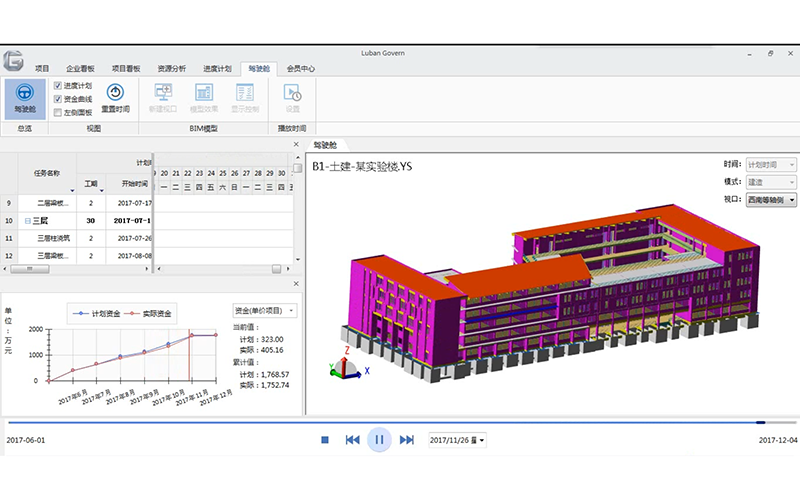

鲁班BIM应用之5D虚拟:在驾驶舱中以不消耗现实资源和时间的前提下进行虚拟施工,结合时间、造价曲线中时间点的造价数据对比,可对后续某些施工工作的施工方式、施工工艺等进行优化,及时调整工期降低、成本,使各方增加对项目的可控性,减少项目的风险。
应用点2:

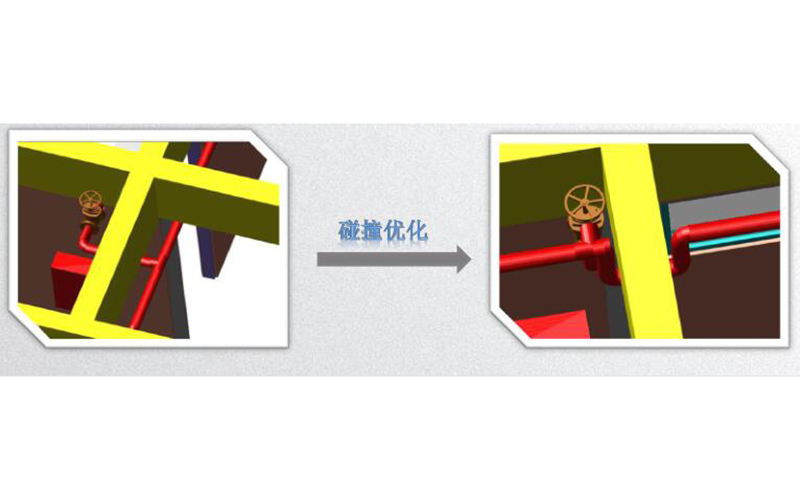

管道碰撞优化:根据碰撞规则,完成对各专业模型的碰撞,根据碰撞检查结果,可利用碰撞检查中的定位反查,定位建模软件中的碰撞位置,对碰撞点进行优化和进行管线综合调整,有效减少返工工期和节约成本。
应用点3:

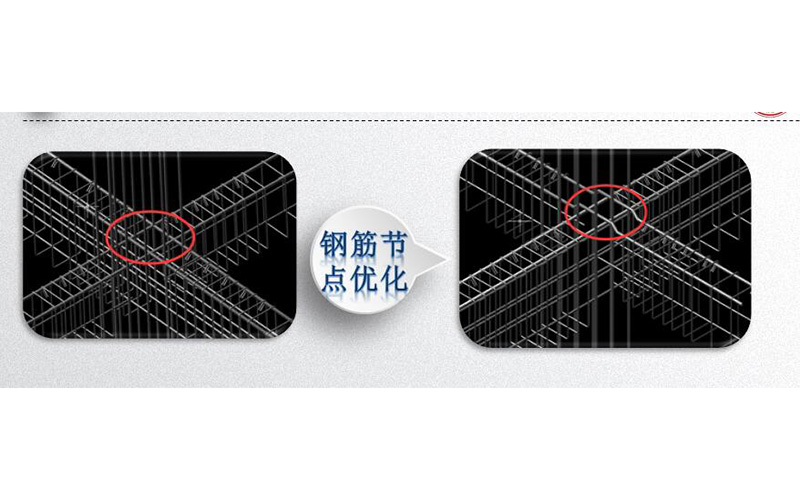

钢筋节点:钢筋节点是对构件钢筋交叉部位细节深化处理的方法,我们通过反查某个某个钢筋节点,可以清晰直观地展示钢筋三维排布信息,从而对节点位置处的钢筋进行排布优化处理,编制钢筋排布方案避免现场二次加工,减少施工浪费,提高施工质量。
应用点4:
鲁班BIM应用之预留孔洞:在鲁班works软件中依据孔洞检查规则,对模型进行孔洞检查。查看孔洞结果。对综合管线排布模型生成孔洞。导出孔洞数据。在鲁班土建中导入孔洞数据,生成孔洞。形成的预留孔洞结果,可开展预留孔洞管理,减少后期返工,避免工期损失。
应用点5:

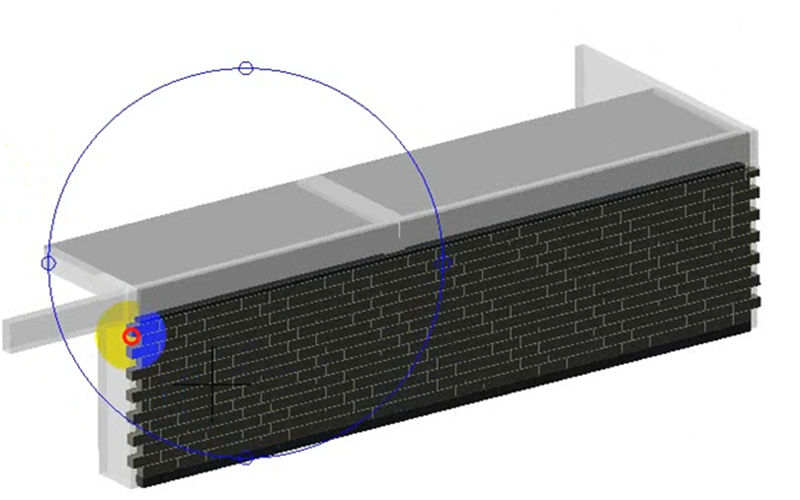

鲁班BIM应用之砌体排布:在施工前运用鲁班场布编制砌块排列图,可查看砌体排布规格,使砌块合理排布,通过三维观察,加快施工进度,减少二次搬运和便于材料管控优化。
