陕铁院BIM中心乌兰察布站BIM团队

团队介绍:

陕铁院BIM中心乌兰察布站BIM团队由两名老师和五位学生组成,其中两位老师均为学院BIM中心骨干,独立完成BIM项目14项,五位学生为学员建设项目信息化管理专业学生,参与完成BIM项目5项,分别在本项目中担任建模、驻场服务等工作。


项目介绍:

新建乌兰察布站位于乌兰察布市,地处内蒙古地区中部,是新建张家口至呼和浩特铁路的最大中间站。工程由站房和站台两部分组成:站房建筑面积11949.14m2,建筑尺寸147.2m×38.4m×21.0m;基础为独立基础,主体结构为钢筋混凝土框架结构,候车大厅屋面为钢网架结构。 站台及有柱雨棚建筑面积为15866m2,车站设450×12.0×1.25m基本站台1座和450×12.0×1.25m中间站台2座。


应用点1:

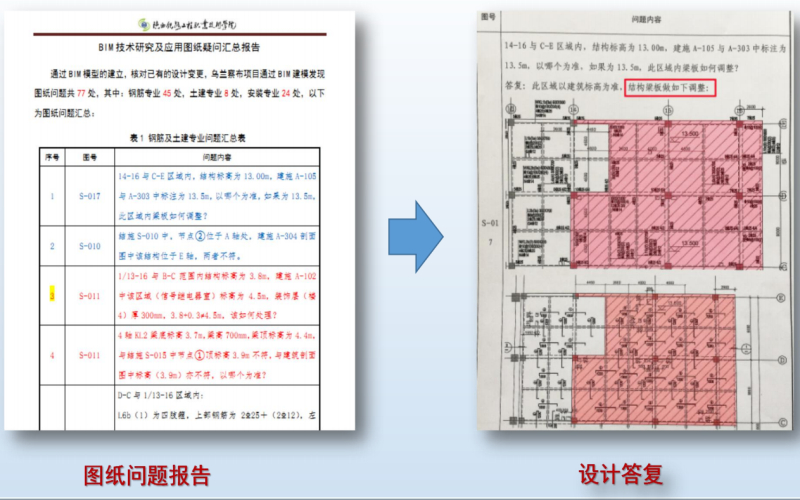

通过模型创建,发现图纸设计错误、缺陷,将图纸问题记录形成图审报告,提交设计院,在施工前期将所有图纸问题解决掉,为后续顺利施工奠定基础。


应用点2:

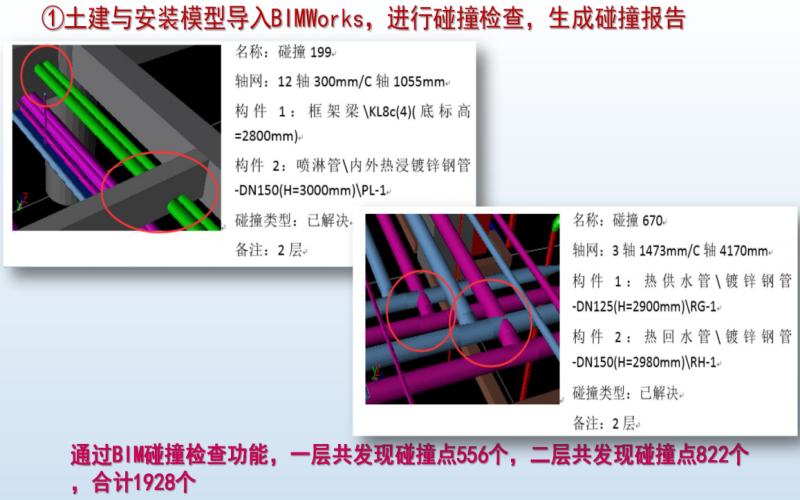

将土建、安装模型上传至BIM WORKS软件进行合并碰撞,出具碰撞报告,遵循管线排布原则,将每个碰撞点进行综合优化,出具墙体预留洞口报告、管线综合优化报告,指导现场施工。


应用点3:

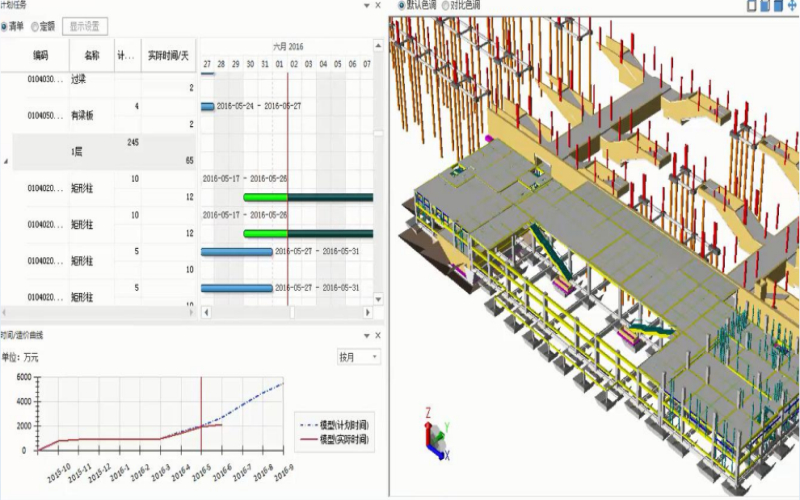

将建好的项目模型导入BIM平台,将做好的计划进度和实际进度与模型构件挂接,通过计划与实际的对比,直观的了解到现场进度情况(提前或滞后),并反映出每个时间段的资源消耗情况,为项目工期及成本管控提供支撑。


应用点4:

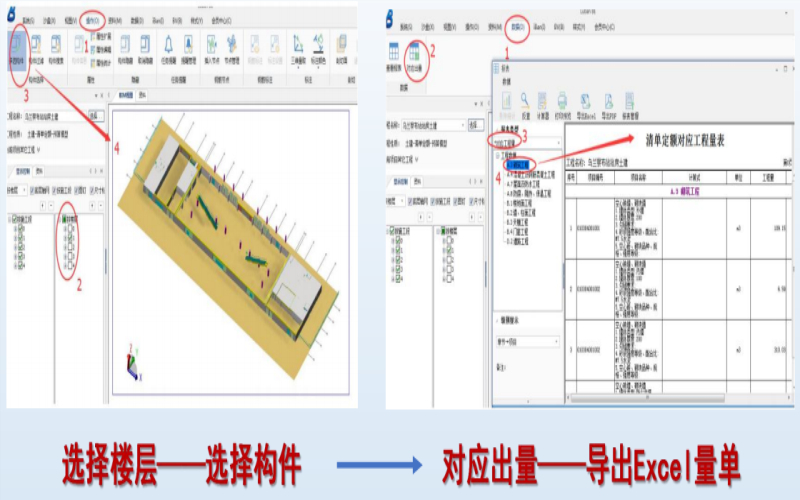

根据施工现场需求将模型划分施工段,按照施工段、模型构建分类统计钢筋、混凝土、模板、机电安装等材料量,将BIM模型量与项目手算量对比,找出项目少算、漏算、错算项,在项目清方结算时,为项目严格把关。


应用点5:

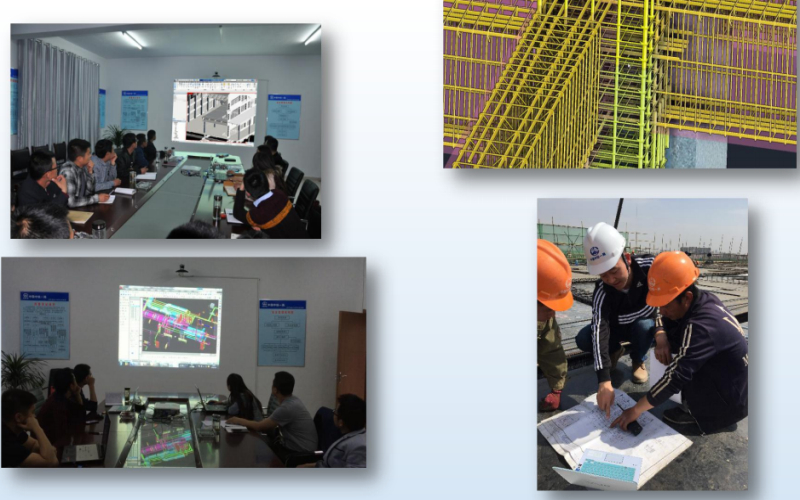

三维技术交底分为两种形式:1.会议交底,复杂节点,重点部位、关键工序施工前,对现场技术员及工人进行三维技术展示,利用虚拟漫游、施工仿真等手段快速查看钢筋节点绑扎、管线综合排布等情况,确保施工前吃透施工难点;2、现场交底,通过BIM可视化技术的应用,查找施工现场容易出错的地方,对工人及时指正,确保现场正确施工。
