LLWZ
指导老师:高光光
指导老师:宋长杰
队长:梁正
队员:李艳梅
队员:王进才
队员:赵瑞
团队介绍:
团队指导老师:高光光、宋长杰,二人在BIM领域有丰富的指导经验,多次指导团队参加全国BIM大赛。团队成员均来自工程造价专业,其中队长梁正肩负起从报名到比赛结束的一系列任务安排,并负责给排水、消防专业的建模,以及后期视频制作及PPT制作;队员王进才负责电气、暖通专业的建模以及鲁班施工平面图的绘制、场布的建模;李艳梅负责建筑专业的建模和后期素材的收集整理;赵瑞负责结构专业的建模以及对土建、安装专业的碰撞检查和优化模型。
项目介绍:
本项目为河南郏县人民医院拆迁项目,子项名称为病房楼。建设地点为河南郏县经四路与南二环交叉口东北角。由河南省郏县人民医院承建。本建筑物长为158.7米,宽为24.2米。地下室层高均为6.00米,一层层高为5.10米,二~五层层高为4.20米,六~十二层层高为3.9米。
应用点1:

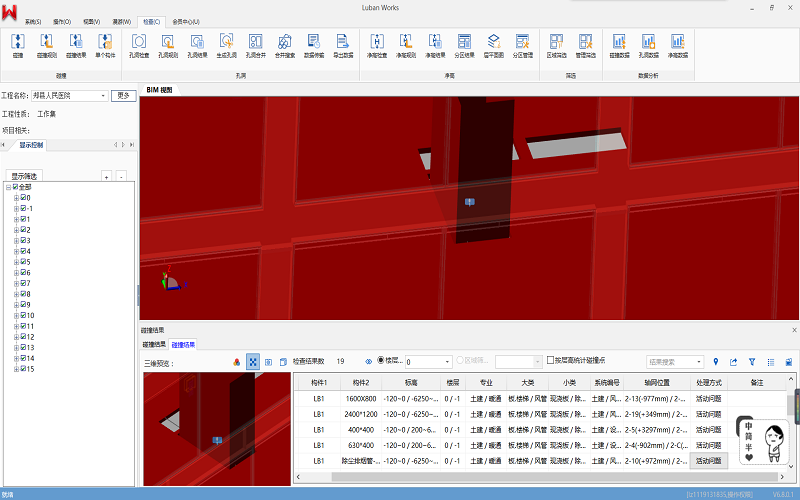

碰撞检查:上传模型之后创建工作集进行碰撞输出报表并递交给设计院,根据意见进行模型的优化,充分发挥了BIM技术与云技术相结合的优势,把原来二维分专业的平面图纸转化为三维BIM模型,并通过鲁班BIM集成平台、云计算功能自动查找碰撞点。通过对构件位置的调整,避免重大碰撞导致施工不能顺利进行,减少实际施工中因为返工而浪费的建材。
应用点2:

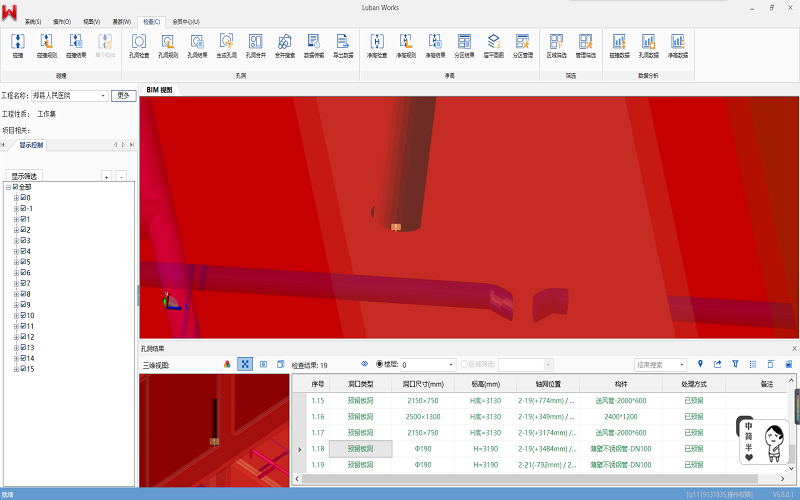

孔洞预留:通过鲁班BIM Works平台,将土建与安装各专业BIM模型进行整合,筛选碰撞结果,确定预留洞口位置,出具预留洞口报告,指导施工。
应用点3:

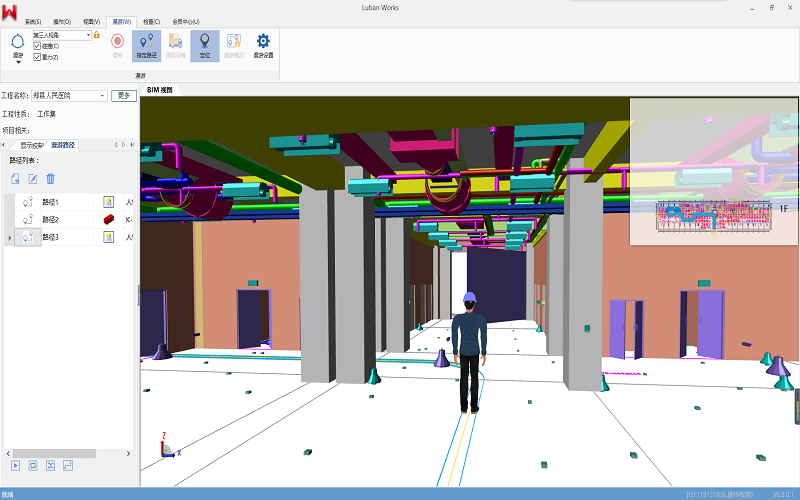

虚拟漫游:通过设定行走路线进行漫游,模拟实际的人物行走路线,可以模拟真实设备进场的实际情况,保证进场路线设置的最优化;依据真实、形象的三维模型进行协调,检查设计的合理性,查看建筑内外部的任意位置,了解实际情况。
应用点4:
进度模拟:依据工程量和企业劳动定额通过WPS Excel编制进度计划,导入到鲁班BIM Plan平台,通过BIM技术将工程项目进度管理与BIM模型相互结合,用横道图和网络图相辅相成的展示方式,通过关联各个构件,形成一个4D模型。这样可以实时记录施工状态,对计划制度和实际进度进行对比,发现偏差,及时采取相应措施。
应用点5:

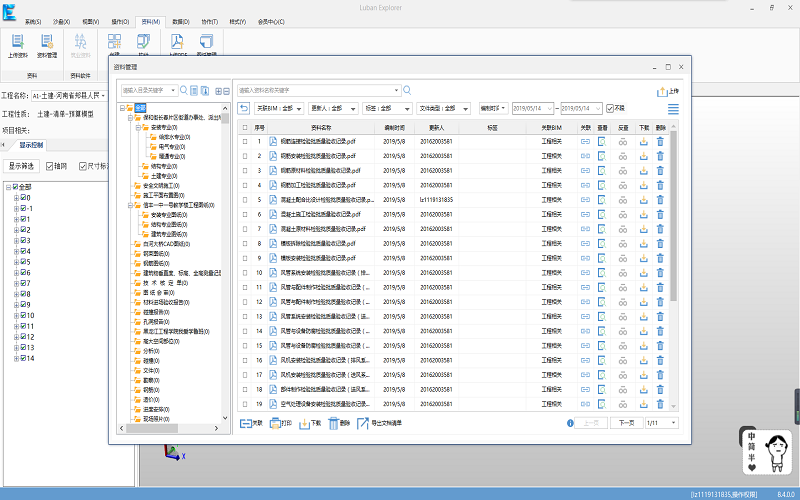

资料管理:利用Explorer进行如会议纪要、技术变更等工程文件管理,形成项目资料数据库,实现建筑信息化,为运维提供数据基础。可以实时共享以及快速查询构件相应的信息,大大提高工作效率。
